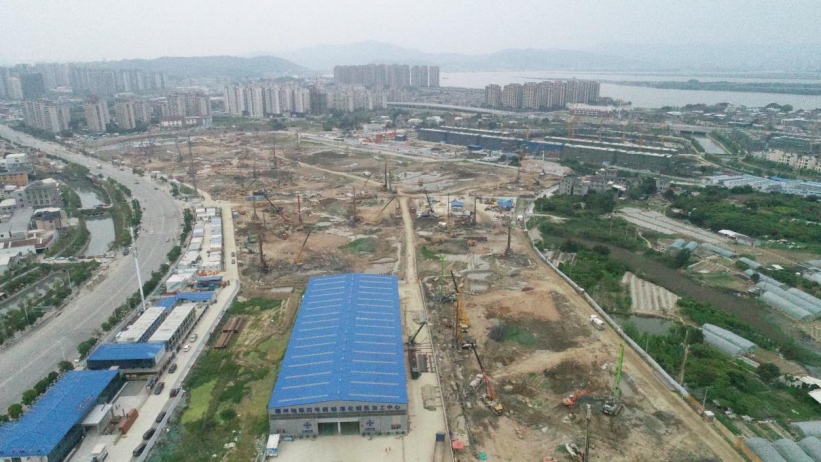

10月12日,随着最后一根灌注桩SCX-275的浇筑完成,代表着福州地铁4号线螺洲车辆段桩基础施工顺利结束。自2019年4月12日第一根灌注桩试桩开始,至2020年10月12日结束,历经392天,完成了维修后勤楼工程桩281根、围护桩63根、工法桩324幅;完成盖下区工程桩7071根、围护桩504根、工法桩1663幅、三轴451幅,完成白地试车线工程桩60根、工法桩372幅。桩基础的顺利完成也标志着方岐洲车辆段完成工序转换,正式进入主体结构施工阶段。
桩基施工期间,为了加快施工进度,工区项目部在项目总经理部的带领下,精心组织,超前谋划,从人员、机械、材料、安全和质量等多方面严密部署,制定了桩基专项施工方案,并加大资源投入,高峰期时,投入旋挖桩机32台,桩基施工班组7家,产业工人进场人次累计达千余人。
自19年11月盖下区灌注桩施工以来项目部迎难而上,全面跟踪设计出图、完成村道交通导改等施工紧前任务,克服了疫情复工复产的诸多困难、克服高温天气的不利影响、克服雨季施工的不利因素;克服超长桩基施工难度大的困扰、克服了不良地质对现场施工的影响;组织产业工人进行全面体检和全数人员核算检测,促进复工复产顺利进行;质量上重视源头管控、加强工序验收,确保桩基施工质量可控;解决了桩基检测体量大、准备时间长、组织计划性要求高等一系列问题。同时项目部也积极采取了多种措施,为桩基施工保驾护航:一、成立专项攻坚工作组,进驻总经理部及公司领导帮扶指导,成立攻坚车辆段微信群,协助解决实际问题;二、制定工程进度考核奖惩办法,激发全体职工劳动积极性;三、实行领导带班制度,层层分工,分区管理施工;四、实行计划分解上墙,全员参与,其中计划分解明确到日计划,当天任务当天考核,对未完成及时纠偏并采取措施,有效的提供工作效率;五、提前谋划,物资材料提前进场,保障材料供应不中断;六、加强现场技术管控,做好技术交底,组织专题培训,对灌注桩施工各环节、各工序进行重点管控,从源头做好质量管控,杜绝返工;七、开展劳动竞赛,明确进度目标、责任人及奖惩措施,带动全员积极性。
桩基础完成,后续将全面进入主体结构施工阶段,项目部会继续保持强力施工的良好势头,科学管理,抓好安全管理,保质保量的把工程有序推进。攻坚克难,实现各个节点目标,有效推进工程进展。
